Підготовка до наступного опалювального сезону: “Полтаватеплоенерго” оприлюднило графік

У ПОКВПТГ “Полтаватеплоенерго” опублікували графік підготовки теплового господарства до опалювального періоду 2023-2024 рр, погоджений з органами місцевого самоврядування.

Про це повідомили у пресслужбі “Полтаватеплоенерго”.

“Запорукою безвідмовного функціонування обладнання котелень і теплових мереж та стабільного надання послуг теплопостачання споживачам у Полтаві, Карлівці, Машівці, Решетилівці, Котельві та Кременчуці — є своєчасне виконання всього комплексу профілактичних заходів. Для цього щороку необхідно зупиняти котельні, теплогенераторні і центральні теплові пункти (ЦТП) на деякий час”, – пояснили у “Полтаватеплоенерго”.

У Полтаві функціонує 80 котелень і теплогенераторних підприємства, що забезпечують мешканців міста теплом і гарячою водою. Робота 32 з них має сезонний характер, тобто вони працюють лише упродовж опалювального періоду і на час проведення підготовчих робіт в технологічному процесі задіяні не будуть. Решта котелень і теплогенераторних будуть зупинятися, щоб теплоенергетики змогли провести всі необхідні діагностичні та ремонтні роботи. Виняток – котельня по вул. Д. Коряка, 7, яка працюватиме цьогоріч влітку без зупинки.

Термін зупинки кожної котельні залежить від її потужності та протяжності теплових мереж, задіяних у роботі. У середньому він коливається від 7 до 11 діб. Щоправда, і винятки також є. Наприклад, найбільша котельня Полтави по вулиці Ціолковського, яка забезпечує послугами майже третину міста, буде зупинена для проведення планового ремонту на 18 днів: з 29 травня до 15 червня включно.

Фахівці “Полтаватеплоенерго” наголосили, що термін зупинки потужностей зведений до мінімуму, аби незручності для споживачів тривали якомога менше.

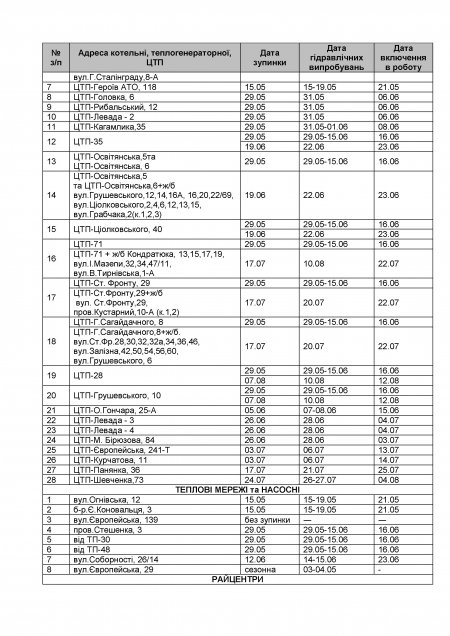

У графіку підготовки теплового господарства до наступного опалювального сезону,  окрім дат зупинки і відновлення роботи кожної котельні, теплогенераторної чи ЦТП, є ще й дата проведення гідравлічних випробувань. Завдяки цим випробуванням фахівці підприємства можуть спрогнозувати і виявити місця можливих поривів на мережах, оперативно їх відремонтувати і, таким чином, запобігти виникненню аварій уже в період надання послуг. Для споживачів ця інформація корисна іще й тим, що в результаті гідравлічних випробувань можуть виникнути позаштатні ситуації, які подовжать термін зупинки котельні, а значить, і період відсутності послуги з постачання гарячої води влітку.
